Mittwoch, 19. Oktober 2011

Man könnte schon fast einziehen

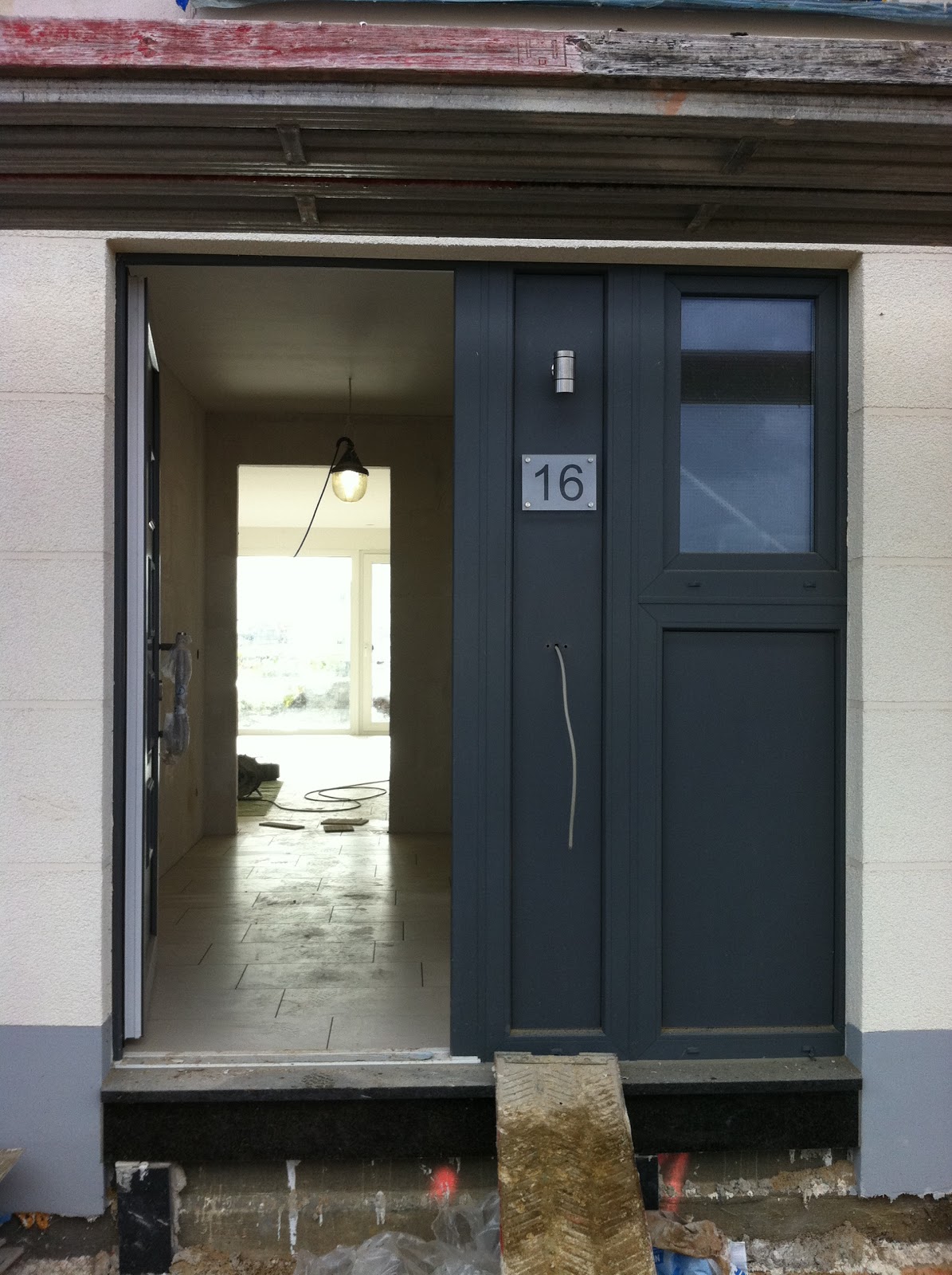

Man könnte und möchte schon fast einziehen. Die Räume sind fertig tapeziert und gestrichen, die Keramik (Waschbecken und Toiletten), sowie die Armaturen wurden montiert und die Elektro-Feininstallation ist in vollem Gange. Die Haustüre wurde ausgetauscht und ist jetzt so wie bestellt, ohne Wülste um die Glaselemente. Die Neulieferung der richtigen Türen wird zwei bis drei Wochen in Anspruch nehmen. Mal sehen ob wir mit oder ohne Türen einziehen.

Der Maler war etwas zu schnell, was die Gestaltung der Wohnzimmerwand angeht. Die Wand zum Gäste WC wurde in Agave gestrichen wie vereinbart, aber für den zur neuen Couch passenden Rot-Ton hatten wir und noch nicht entschieden, der Maler hingegen anscheinend schon. Man könnte ja sagen wir waten einfach mal ab ob es zur Couch passt, wäre nicht der flache Teil der Wand rot gestrichen worden.
Wir sind gespannt wie oft man das Rot wieder weiß überstreichen muss, bis es deckt.

Grüne Wand im Flur, falsche stück Wand rot im Wohnzimmer

Netzwerkdosen, Steckdosen und Kabelkanal sind fast fertig

Die Sichtschutzwand zur Nachbarterrasse wurde einbetoniert.
Hoffentlich übersteht sie alle Stürme.

"Garagenhof" fertig gepflastert

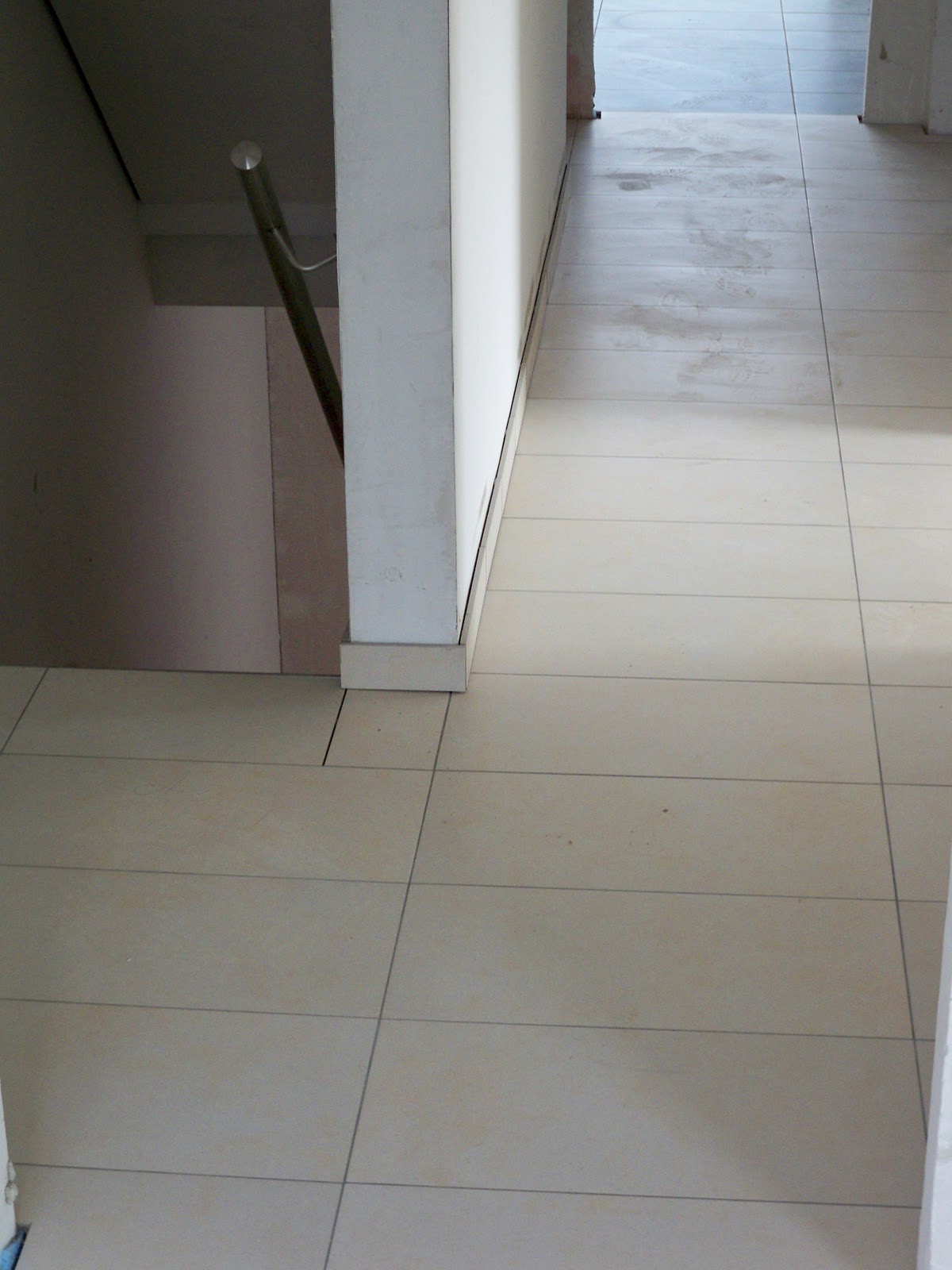

Durch das Fenster kann man die Waschbecken im Bad hängen sehen.

Sonntag, 16. Oktober 2011

Kleine Rückschläge

Traumhaftes Wetter am Sonntag und ein kurzer Besuch auf der Baustelle, wo mittlerweile die Türen angeliefert wurden. Weiß lackiert, wie die Beschriftung verrät - leider nicht Buche Dekor, wie bestellt.

Die Außenanlagen nehmen weiter Form an und die Terrasse ist fertig gepflastert.






Donnerstag, 13. Oktober 2011

Blower Door Test die 2te

Da der erste Blower Door Test aufgrund der Witterung kurzfristig abgesagt wurde, fand heute der 2. Versuch statt. Beim Warten auf den Test hatte ich Gelegenheit einige Eindrücke von der Baustelle zu sammeln. Der Test selbst wurde im 3. Anlauf bestanden, nachdem fast eine Rolle Klebeband über das Haus verteilt worden war. der zu erreichende Wert beträgt durch unsere Lüftungsanlage 1.5, erreicht wurden gerade mal 1.4. Das beste Nachbarhaus hat 0.9 erreicht, obwohl dort der Grenzwert bei 1.5 lag.

Parkett Anlieferung

Das Parkett wird Stab für Stab im wilden Verband verlegt

Dieser Stapel muss für's Schlafzimmer und Dachgeschoss reichen

Aufschütten des Terrassenunterbaus

Der Hinterausgang der Garage nimmt auch langsam Formen an

Wenn die Profis tapezieren sind auch schon mal
125 Meter auf einer Rolle

Last but not least der Blower Door Test von innen.
Weit weniger interessant als vorgestellt.


Sonntag, 9. Oktober 2011

Noch vier Wochen bis zur Übergabe

Noch vier Wochen bis zur Übergabe. Übermorgen fängt der Maler an, der für Raufaser, Farbe und Teppichboden zuständig ist. Danach kommt der Parkettleger an die Reihe. Der Elektriker kann vermutlich dort wo der Maler fertig ist mit der Feininstallation (Schalter, Dosen, etc.) weiter machen.
Dann fehlen noch die Türzargen und Türen und die Aussenanlagen.

Seit dieser Woche hat unser Haus auch eine Hausnummer. Die Nachbarn haben sogar schon eine funktionsfähige Türklingel und einen Briefkasten.

Aufgrund des mittlerweile ausgetauschten Gaubenfensters kam jetzt auch die Rechnung für die 3. Rate (12,6 %).

Die Umzugsfirma ist beauftragt, der Umzug des Telefonanschlusses auch. Laut Auskunft der Verfügbarkeitschecks von Vodafone und Telekom gibt es "nur" DSL 16.000 und kein VDSL.
Erst kein Kabel und damit keine 128.000, dann kein VDSL und keine 50.000 oder 25.000,
mal sehen wo das noch hinführt. Aber immerhin wäre es stand heute immer noch 10.000 schneller als unsere jetziger DSL Anschluss, leicht instabiler 6.000er Anschluss.


Es ist zwar nicht die wilde 13, aber ich würde sagen die schiefe 16 ;-)
Die Wasserwaage bestätigt meinen Verdacht!

Samstag, 8. Oktober 2011

Estrich trocken - Bodenfliesen

Eine erneute Messung der Restfeuchte hat ergeben dass die Werte jetzt im grünen Bereich sind.
Daraufhin konnte der Startschuss für das Legen der Bodenfliesen erfolgen.
Bei enen letzten Vorort-Termin haben wir und dann doch noch gegen den Viertel-Verband als Verlegeart im EG entschieden und dem wilden Verband den Vorzug gegeben - zurecht, finden wir.
Die Bäder, sowie die Flure und das gesamte EG sind jetzt fertig gefliest.









Freitag, 7. Oktober 2011

Blower Door Test (1.Versuch)

Heute sollte eigentlich der Blower Door Test statt finden, für den ich mir extra einen Tag Urlaub genommen habe. Leider musste der Test aufgrund der Witterungsbedingungen gestern kurzfristig abgesagt werden. Mal sehen ob ich für den nächsten Versuch noch mal einen Tag Urlaub nehmen kann.

Donnerstag, 6. Oktober 2011

Lüftungsanlage und Heizung

Die Lüftungsanlage und die Heizungsanlage wachsen stetig und man fragt sich ob das noch alles in den kleinen Raum passt. Es fehlt ja auch noch der 300 Liter Warmwasserspeicher, der zur Zeit noch im Nebenraum auf den Einbau wartet.




Mittwoch, 5. Oktober 2011

4. Rate (6,3%)

Heute hatten wir die Rechnung für die 4. Rate im Briefkasten. Die 3. Rate haben wir vorläufig übersprungen, bis das Gaubenfenster gegen das Richtige Fenster mit Revision von außen ausgetauscht wurde.

Mittwoch, 21. September 2011

Fliesenarbeiten Treppen und Gäste WC

Da der Estrich immer noch zuviel Restfeuchte hat, die Zeit aber weiter abläuft, muss jetzt eben alles gefliest werden, was nichts mit dem Estrich zu tun hat. Hierzu Zählen die Treppen und die Wände in den Bädern, sowie der Keller, wo der Estrich schön wesentlich länger trocknet.

Die Abkofferung im GästeWC reicht bis fast unter die Fensterbank.

Das hat uns überhaupt nicht gefallen und diese Lösung ist wesentlich schöner.

Treppe von unter nach oben.

Treppebsockel

Treppe von oben nach unten mit neuen Edelstahl Handlauf.

Waschküche gefliest. Das im Waschbecken ist übrigens die Hebefix Pumpe,
die das Abwasser aus Wachmaschine und Waschbecken auf höhe des
Abwasserrohres noch oben pumpt. So ca. ,5 Meter hoch.

Keller Flur

Treppensockel. Für die Treppen und die Restlichen Räume war erst nichts mehr
im Budget und dann hätte es plötzlich eine erhebliche Bauzeitverlängerung
bedeutet. Der restliche Keller wird also irgendwann nach dem Einzug gefliest.

Waschküche mit Blick auf den Sicherungskasten.

Dienstag, 13. September 2011

Garage

Gestern wurde noch das Fundament für die Garage betoniert und heute stand schon die Garage mitsamt Verlängerung. Wir sind ja mal gespannt wie sich das vor und hinter der Garage entwickelt und was mit der rosa Wärmedämmung des Kellers passiert.





Freitag, 9. September 2011

Terrasse

Der Unterbau der Terrasse ist schon fertig und die Betonwinkelsteine werden an der Garagenseite verlegt.
Wir sind schon sehr auf die Garage gespannt und wie die Geländegestaltung dahinter aussehen wird.


Dienstag, 6. September 2011

Es geht voran

Unser Bauleiter meinte heute unser Übergabetermin im November wäre "eine knappe Nummer, aber das bekommen wir schon hin". Die Meiste Verzögerung Verursacht das Fenster im DG Bad, welches falsch geliefert (oder bestellt?) wurde. Aufgrund der Badewanne, welche quer vor dem Fenster sitzen wird, muss das Blindelement unten im Fenster von außen auszuwechseln sein - ist es aber nicht!
Dieses neue Fenster ist jetzt seit Wochen oder gar Monaten bestellt und hält folgende Gewerke auf:


  • Außenputz der Gaube vorne
  • Streichen der Gaube vorne
  • Dämmen der Gaube von innen
  • Estrich im Bad DG
  • Abmauerung vor dem Fenster
  • Trockenbau im Bad DG
  • Fliesen im Bad DG
  • wer weiß was noch alles...
Das Fenster soll nun endlich diese oder nächste Woche kommen.

Da wir heute seit einer Woche mal wieder im Haus waren, hat sich einiges getan.
Verputzte Wände, gedämmtes Dach, Trockenbau in Bad OG und Gäste WC und die ersten Fliesen an der Wand im Bad OG, für den Boden ist der Estrich vermutlich noch zu nass.


Die zweite und letze Fensterbank fliegt jetzt auch raus.
Wie sieht das denn aus wenn man da drunter fliesen würde...
Jetzt wird die Fensterbank eben auch gefliest, was besser aussehen sollte.

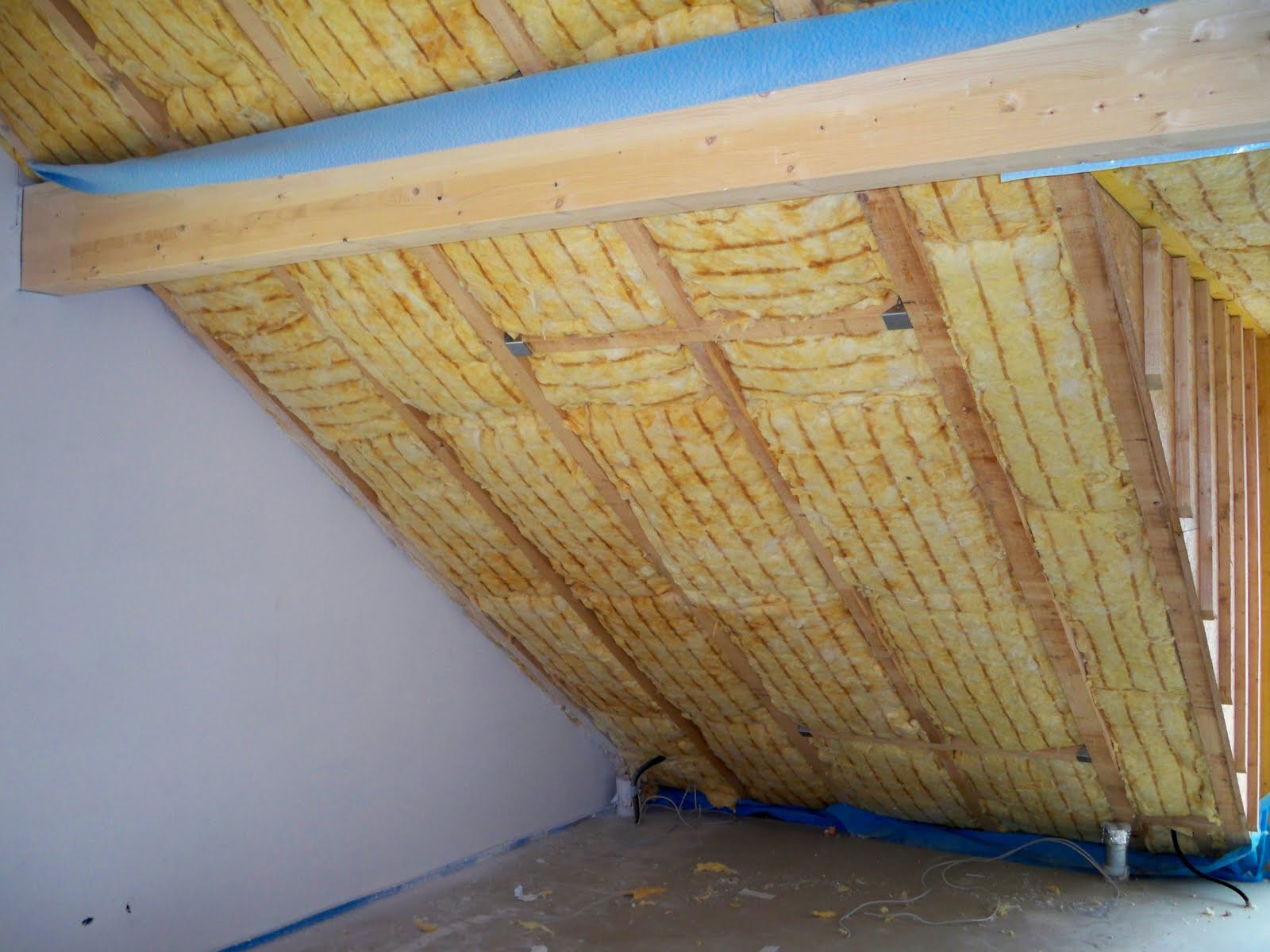

Schön dick gedämmt.



Besagtes falsches Fenster im DB Bad (links im Bild).

Die ersten Fliesen und wir sind sehr froh, dass es uns gefällt.
Wohnzimmer, bzw. zur Zeit Materiallager.

Hier kommt die verlängerte Garage hin.

Ohne Gerüst wirkt das Haus gleich viel besser und unsere rote Gaube gefällt
uns sehr gut :-)

Die Spenglerarbeiten am Dach scheinen jetzt auch fertig zu sein.
Wenn jetzt noch das richtige Fenster für das DB Bad kommt,
könnte ja vielleicht auch mal die nächste Rate fällig werden.
Zwei Monate vor Einzug und erst zwei Raten bezahlt - man kann nicht
sagen dass hier voreilig Rechnungen gestellt werden.
Beginn der Bodenarbeiten und Rohbaufertigstellung inklusive Zimmerarbeiten
ist alles was bisher berechnet wurde.
